基礎工事の流れ⑦|完成後の仕上がり確認の工程|豊田市の株式会社佳建

住宅基礎工事において、立ち上がりコンクリートの打設完了後に行われる最終工程が「養生・型枠解体(脱型)・仕上がり確認」です。目に見えにくい工程ですが、基礎の耐久性と寸法精度を決定づける重要な段階です。株式会社佳建では豊田市を拠点に愛知県内で数多くの住宅基礎工事を手がけており、この最終工程においても徹底した品質管理を実施しています。本記事では、養生・脱型・仕上がり確認の目的と役割、作業の流れについて解説いたします。

養生工程の目的と役割

養生の目的

立ち上がりコンクリートの打設が完了したら、すぐに養生を開始します。養生とは、コンクリートが所定の強度に達するまでの期間、急激な乾燥・温度変化・雨水・直射日光などの悪影響から保護する管理作業です。打設直後のコンクリートは内部で水和反応が進行している段階にあり、この反応が正常に完了することで設計基準強度が発現します。養生を怠るとひび割れや強度不足の原因となるため、養生期間の確保が高品質な基礎の実現に直結します。

ベタ基礎立ち上がり完成後に外周面をビニールシートで養生している様子
外周の立ち上がり面にビニールシートを密着させて養生中。外気温や降雨からコンクリートを保護します。

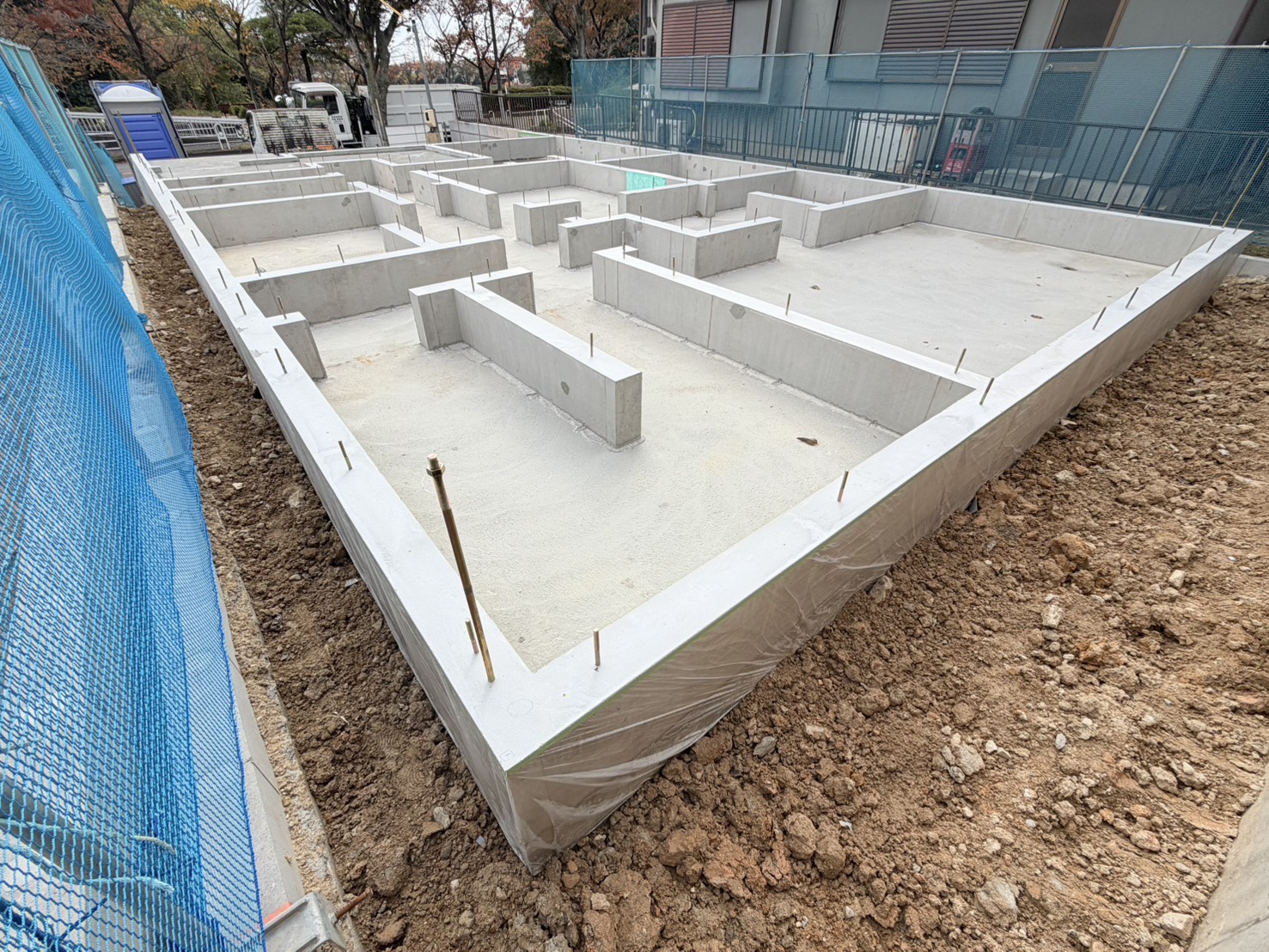

大型施設のベタ基礎完成時の養生状況
規模の大きな現場でも同様の養生管理を実施しています。

養生の方法と期間の目安

外周立ち上がり面にはビニールシートを張り付けて保護します。養生期間はセメントの種類と打設時の平均気温によって異なり、普通ポルトランドセメントを使用した場合は平均気温15℃以上で5日以上、10℃以上15℃未満では7日以上の湿潤養生が必要とされています。養生期間中は外部からの衝撃や振動も避け、コンクリートの内部反応を妨げない管理が求められます。

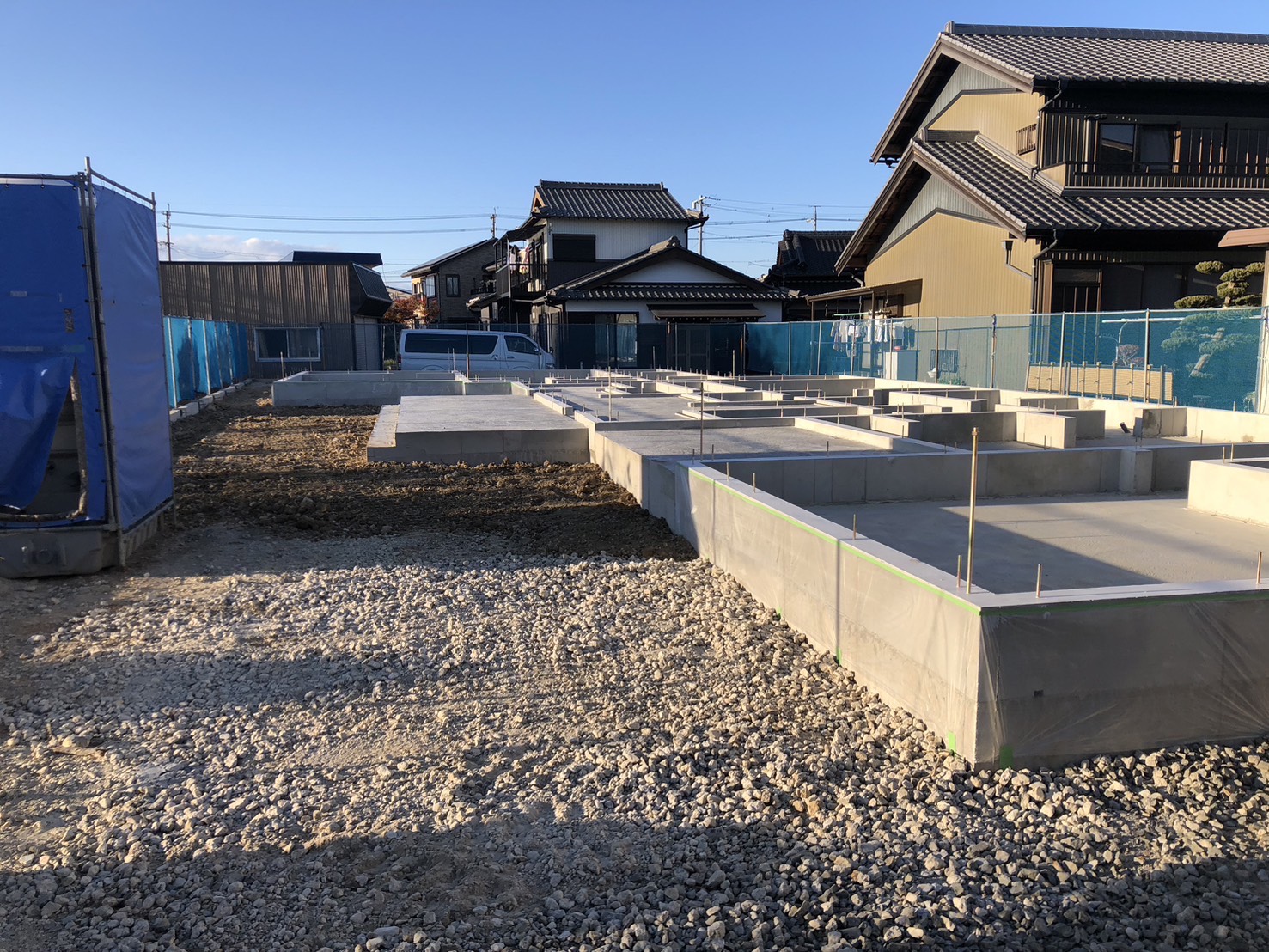

養生・脱型完了後のベタ基礎完成全景
養生・脱型が完了したベタ基礎の全景。スラブと立ち上がりが一体となった仕上がりです。

型枠解体(脱型)の作業の流れ

脱型のタイミングと判断基準

型枠の解体は、コンクリートが所定の強度に達したことを確認したうえで行います。脱型が早すぎると表面が欠けたり変形が生じる可能性があるため、養生期間を守ることが重要です。型枠を外す際は、無理な力をかけてコンクリートの角や表面を傷めないよう、丁寧に解体を進めます。解体した型枠は再利用できるよう清掃・保管し、次現場への搬出準備を行います。

脱型完了後の立ち上がり基礎(別現場)
脱型完了後の別現場施工例。アンカーボルトが整然と並んでいます。

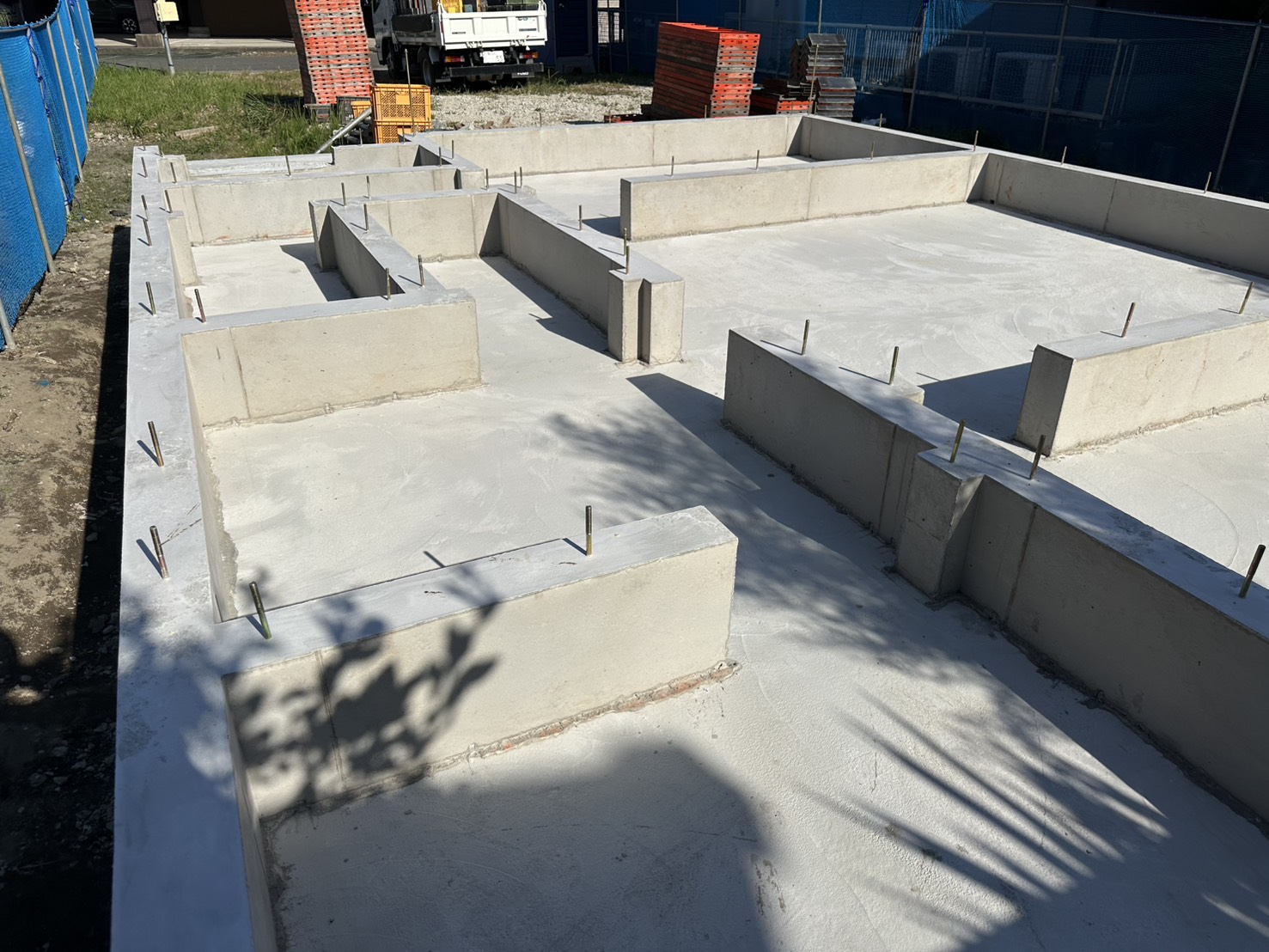

日中に撮影した脱型後のベタ基礎立ち上がり
脱型後の立ち上がりを日中に撮影。天端の水平と表面状態を目視で確認します。

脱型後の確認作業

型枠を解体したら、立ち上がり全周の表面状態・寸法・垂直度を確認します。脱型直後の立ち上がり面にはセパレーターの跡が残りますが、これは型枠内の間隔保持に使用した部材の痕跡であり、構造上の問題はありません。万一表面に豆板(ジャンカ)や欠けが確認された場合は補修を行い、品質基準を満たした状態で次工程へ進みます。

確認項目
確認内容
寸法精度
立ち上がり幅・高さが設計図面の寸法通りに仕上がっているか。
垂直度・通り
立ち上がり面が垂直に仕上がっているか。直線部分の通りが揃っているか。
アンカーボルト
位置・本数・突出長さが設計図面通りに設置されているか。
表面状態
ひび割れ・豆板(ジャンカ)・欠損がないか。補修が必要な箇所がないか。
天端高さ
設計GLに対して正確な高さが確保されているか。

「参照:日本建築学会建築工事標準仕様書 JASS 5(鉄筋コンクリート工事)」

仕上がり確認と引き渡し

仕上がり確認のポイント

すべての確認が完了したベタ基礎は、スラブと立ち上がりが一体となった格子状の壁が整然と並ぶ形に仕上がります。アンカーボルトの突出位置は土台の取り付けに直結するため、特に入念な確認が必要です。確認完了後、施工写真と検査記録を整理して上棟(土台設置)を担当する工務店・ハウスメーカーへ引き渡します。

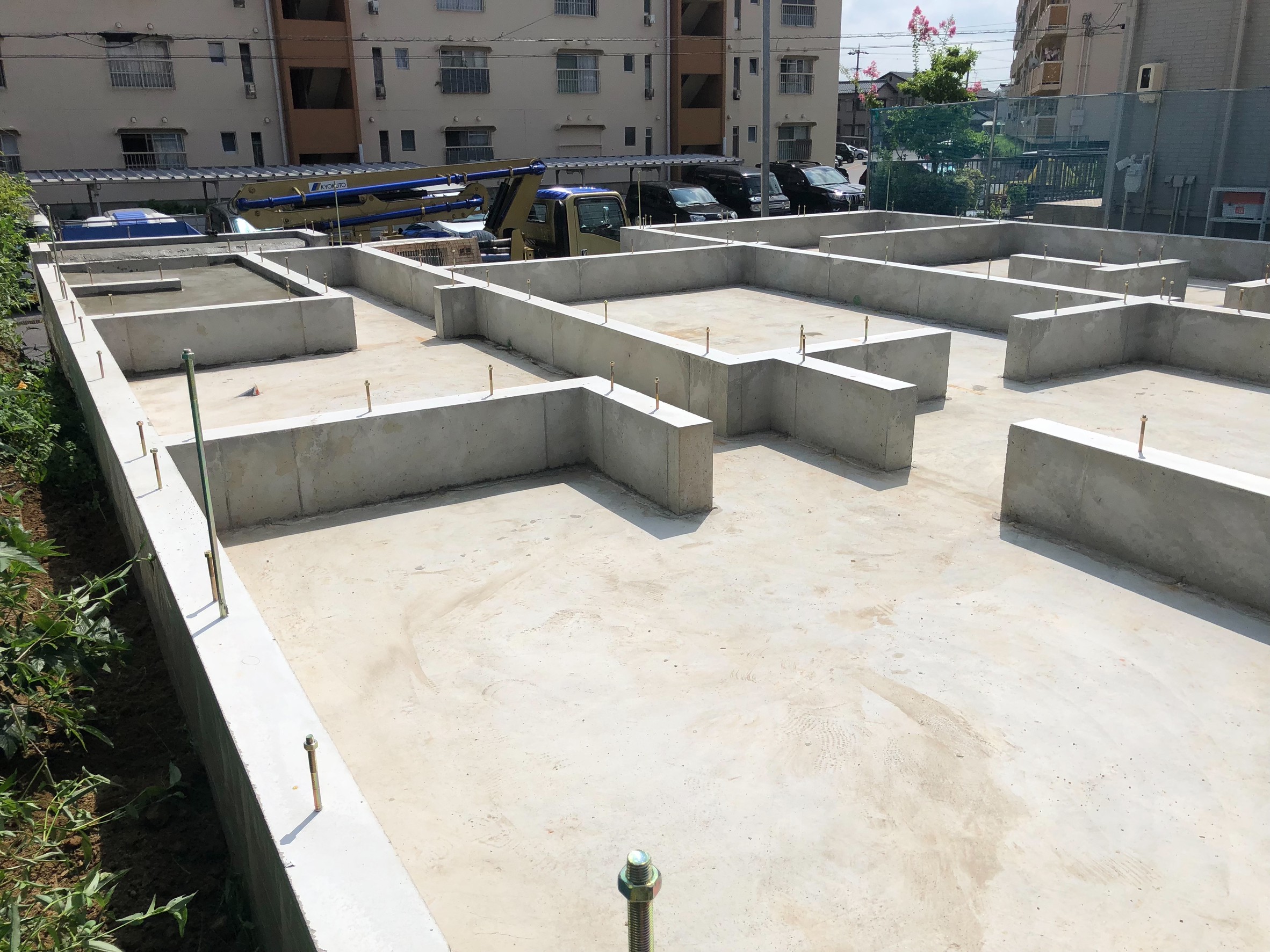

ベタ基礎立ち上がり完成後を斜め上から見た全体確認の様子
脱型完了後の全体確認。立ち上がりの通りと天端の水平が揃った仕上がりです。

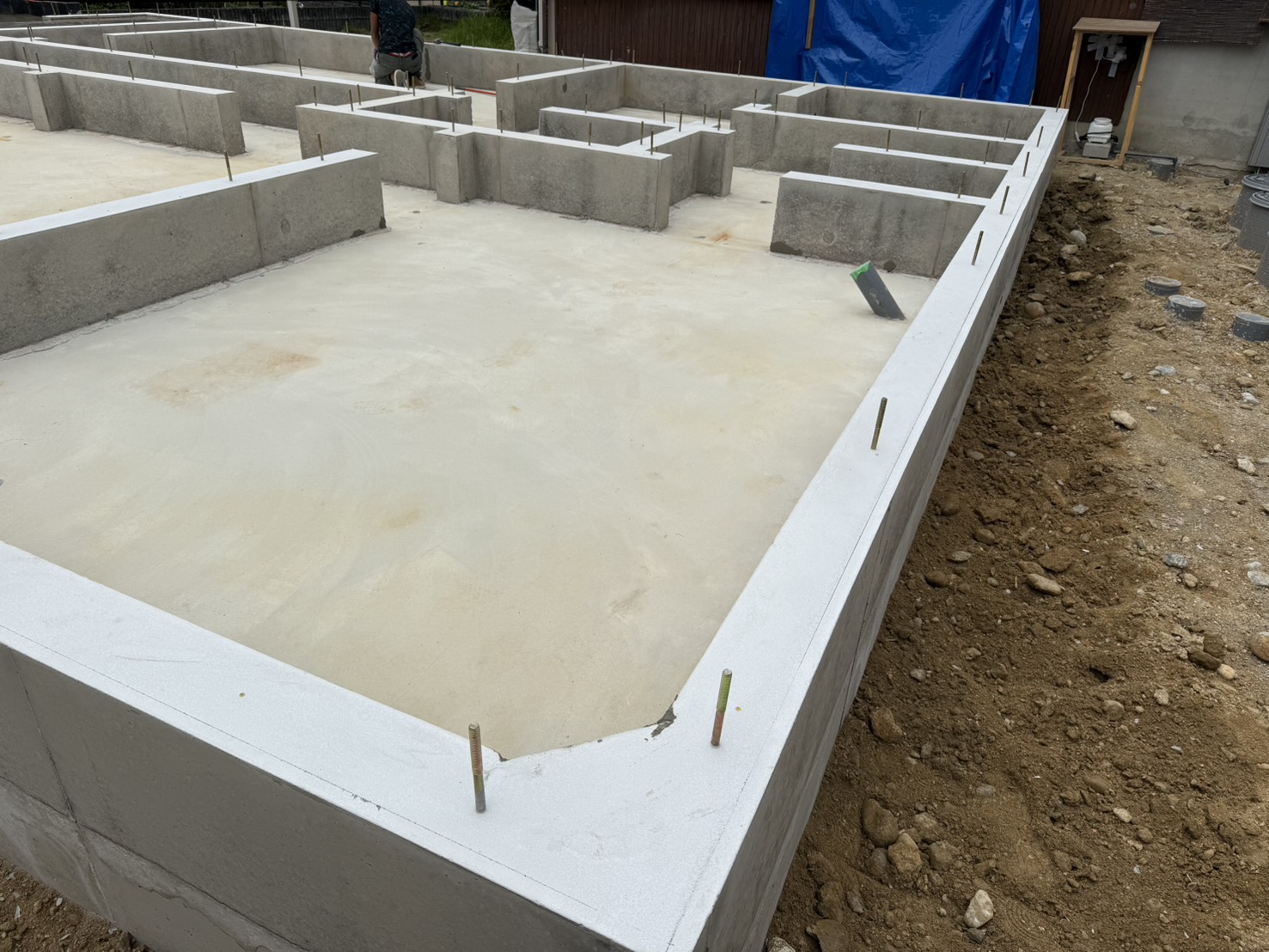

ベタ基礎完成を別角度から撮影した様子
別角度からの施工例。立ち上がりの高さと天端の平滑さが確認できます。

さまざまな施工ケースへの対応

現場によっては外周基礎を先行施工して内部スラブを後から打設するケース、基礎完成後に設備業者が給排水配管を施工するケース、既存建物への増築で一部を増設打設するケースなど、工程の順序は建物の仕様や敷地条件によってさまざまです。また赤土・砂礫など地盤の性状が異なる現場でも、同様の養生・脱型・確認プロセスを経て引き渡します。

既存基礎への増設打設中の様子
既存基礎への増設打設中。新設部分(グレー)が既存部分と一体化されていきます。

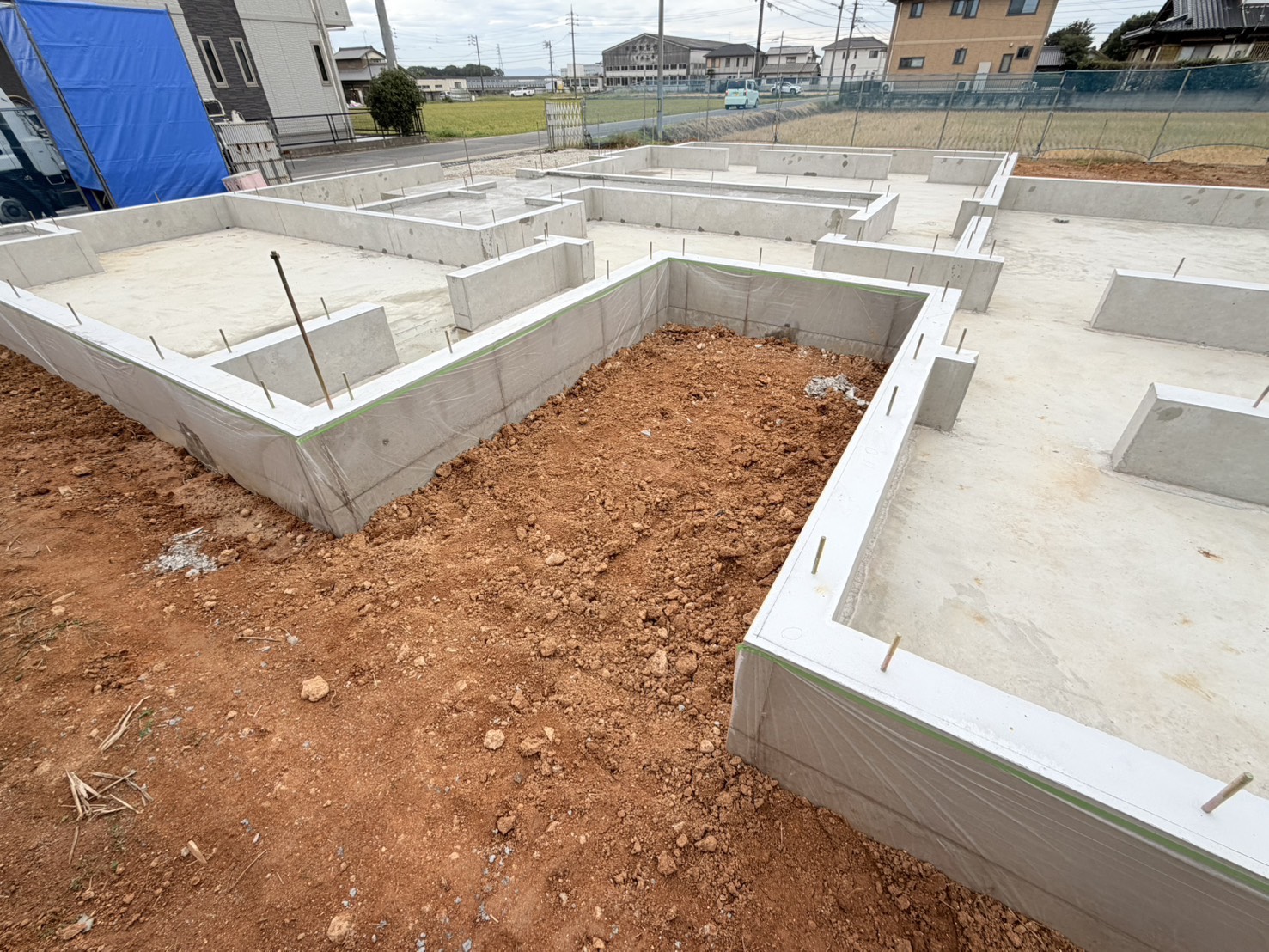

赤土の敷地に完成したベタ基礎の全景
赤土の敷地に仕上がった完成全景。地盤条件が異なっても同様の品質管理で施工します。

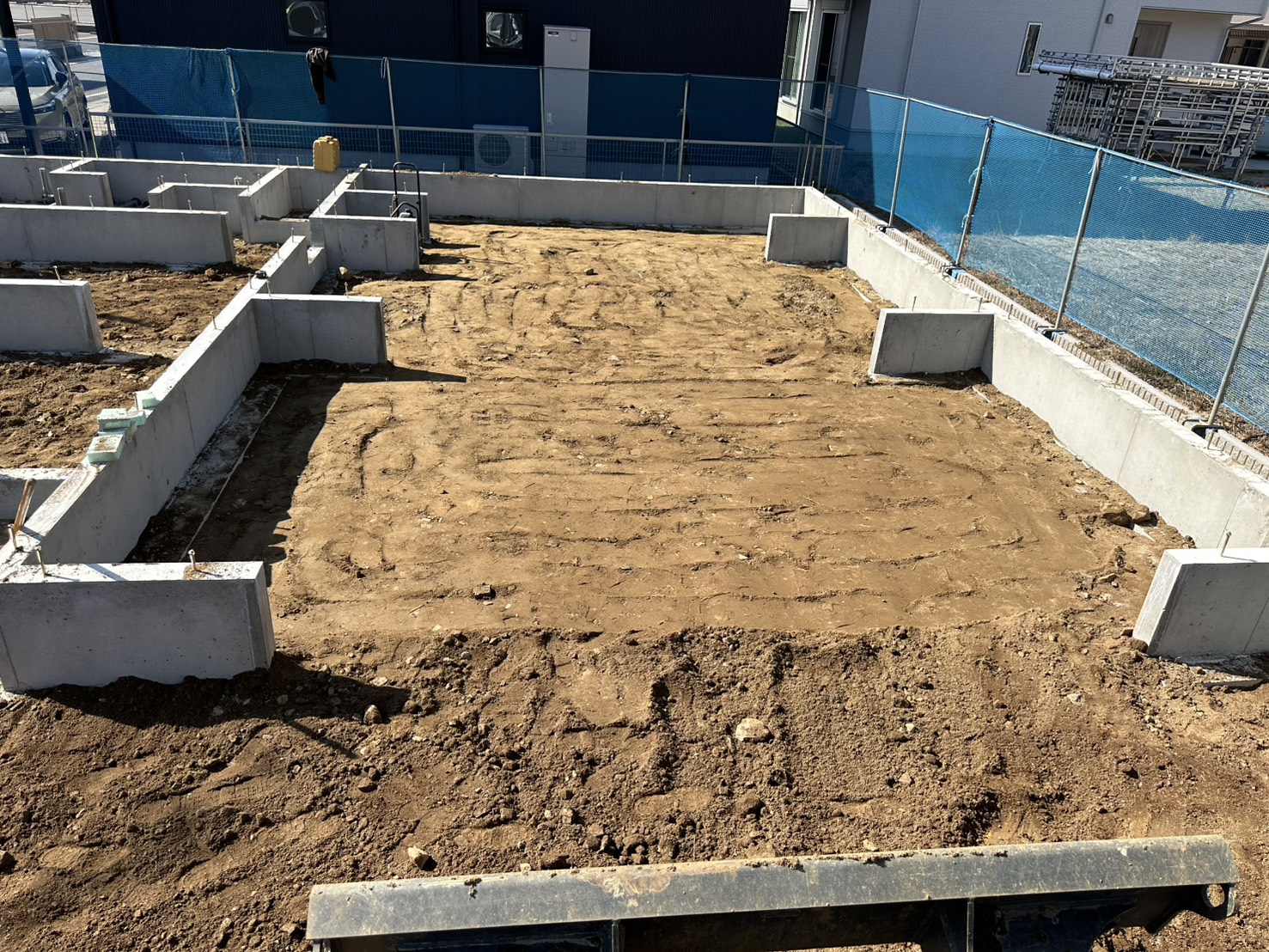

外周基礎が完成し内部が土のままの状態
外周基礎を先行完成させ、内部スラブを後工程で打設するケースの施工例です。

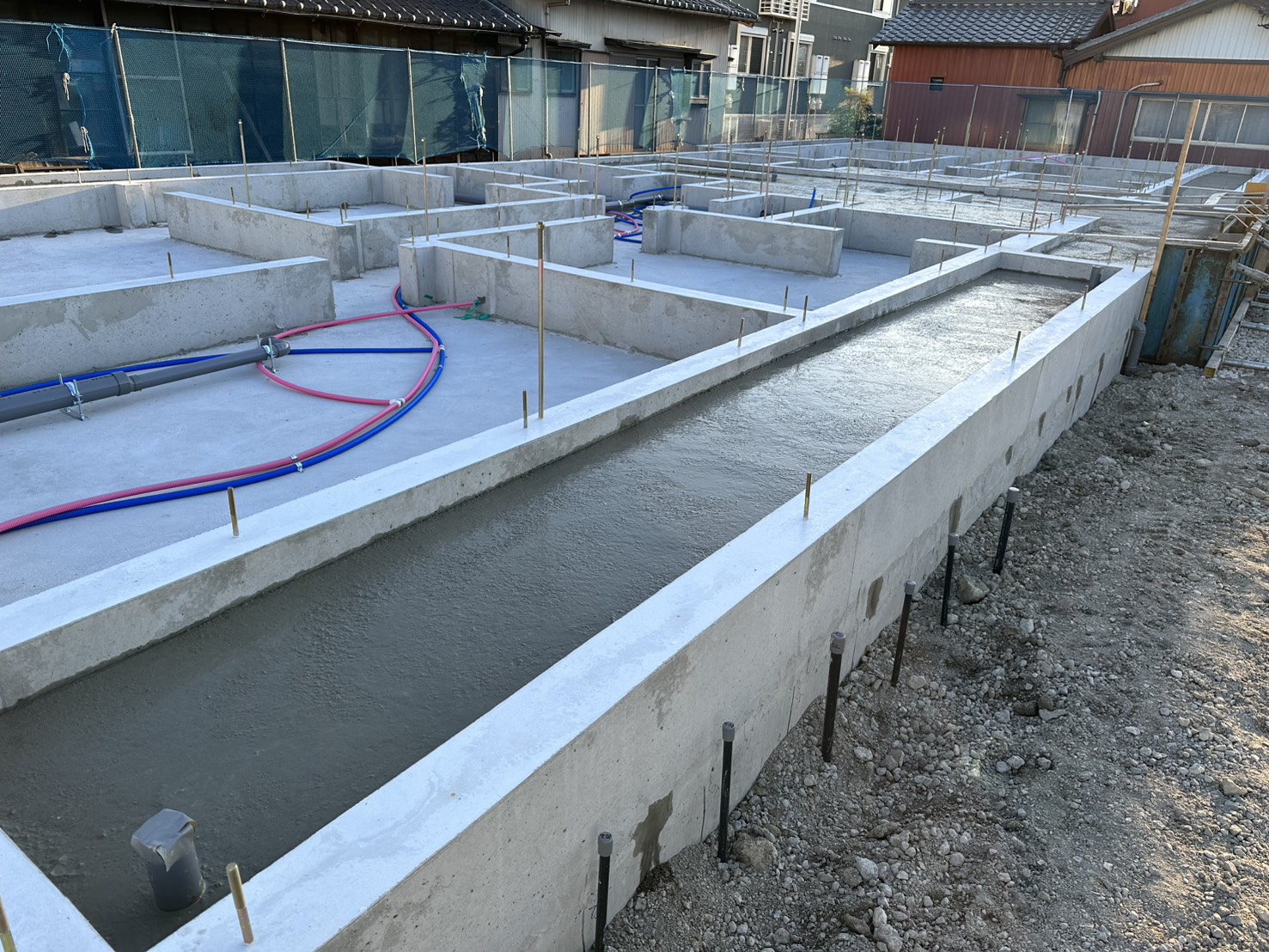

基礎完成後に設備配管が施工されている様子
基礎完成後に設備業者が給排水配管を施工した状態。上棟前の最終準備が整っています。
発注をご検討中の方へ

品質管理:養生期間の厳守・脱型後の寸法確認・アンカーボルト位置の最終確認まで、株式会社佳建では各工程で丁寧に品質管理を行います。

対応エリア:愛知県豊田市を中心に名古屋市・岡崎市など近隣エリアで対応しています。

ご相談:各種ハウスメーカーや工務店さまからのご依頼にも柔軟に対応いたします。

就職をお考えの方へ

未経験歓迎:養生管理・脱型作業・仕上がり確認まで、入社後に一から丁寧に指導します。経験・学歴・年齢は一切不問です。

技術の習得:型枠解体・寸法測定・品質確認など、現場で役立つ確かなスキルが身に付きます。

職場環境:チームワークを大切にしており、未経験の方も安心して働ける環境を整えています。

「参照:株式会社佳建 業務案内」

POINT

養生・脱型・仕上がり確認は、完成後には目に見えなくなる工程です。だからこそ養生期間の厳守・脱型のタイミング管理・確認項目の徹底が、長期にわたって建物を支える基礎の耐久性を左右します。株式会社佳建では「一軒入魂」の理念のもと、2008年の創業以来この姿勢を貫いています。

株式会社佳建の施工へのこだわり

愛知県豊田市に拠点を置く株式会社佳建では、”一軒入魂”の理念のもと、養生から脱型・仕上がり確認まで確実に実施しています。養生期間の管理・脱型後の寸法と表面状態の確認・アンカーボルト位置の最終チェックを一工程ずつ丁寧に積み重ねることで、設計通りの高品質な基礎を実現しています。基礎完成時の仕上がりが、その後の上棟・建物完成へとつながる重要な節目です。

名古屋市や岡崎市など愛知県内で住宅基礎工事をお考えの方は、ぜひ株式会社佳建にご相談ください。また、基礎工事の仕事に興味をお持ちの方、未経験から施工管理や現場技術を身につけたい方も、ぜひお気軽にお問い合わせください。
